广州市黄埔军校中学是黄埔区教育局与广大附中教育集团于2021年合作开办的公立学校,定位为国防教育特色品牌学校。学校位于黄埔区联和街,占地面积约3.7万平方米,总投资2.6亿元,设置48个教学班,可容纳2400名学生。

一、项目概况
本项目为*广州黄埔军校体育馆改造项目*,坐落于广州市黄埔区的广州市黄埔军校中学,是针对校园综合运动场馆开展的专项声学优化工程,实施周期为2026年5月至2026年6月,合作模式涵盖材料供货、施工安装、方案全包全流程服务。

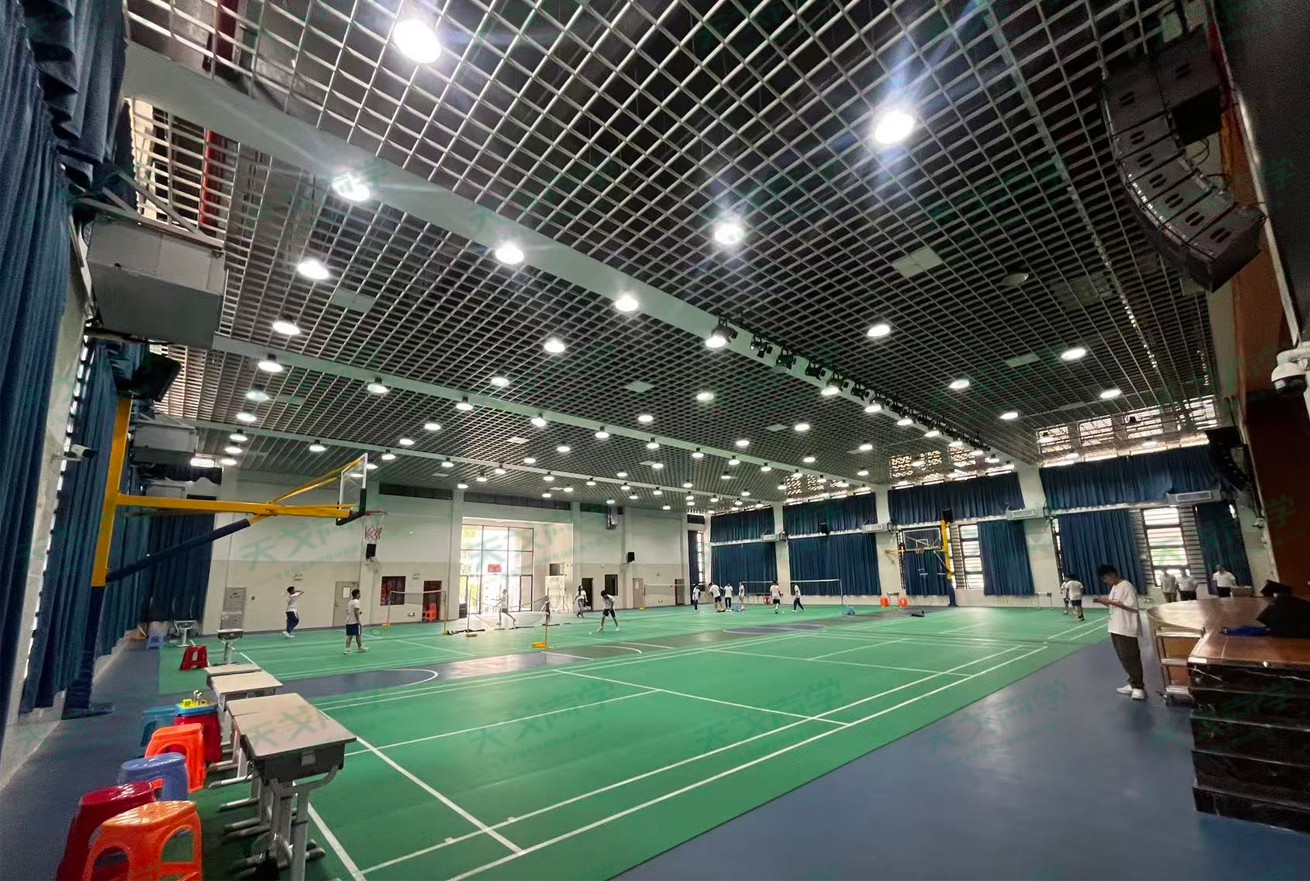

该项目为改建项目,体育馆内设有 1 个篮球场,体育馆容积约为 12380m³,场馆内容积较大,墙面布置了窗帘,但由于吸声量不足,场馆内有明显的回声问题。体育馆主要用于篮球训练、教学及比赛;羽毛球训练、教学及比赛,同时兼顾文艺演出及会议功能,属于综合性场馆。该类场馆需进行必要的声学处理,才能满足语言清晰度的要求。
项目专项服务团队配置完善:销售对接雷凤琳,项目总负责人黄群,声学专项设计师邹兵,从前期勘测、方案定制到现场落地、竣工验收实现全链条专人跟进,保障项目高效落地。

二、项目背景与改造痛点
该体育馆作为校内核心多功能空间,承载多元使用场景:日常开展球类训练、小型体育赛事,同时承接文艺汇演、全校师生大会、讲座会议等活动,一馆多用的功能定位对场馆声学环境提出严苛要求。
场馆改造前存在突出声学难题,严重影响日常使用:
1. 场馆原有吸声结构缺失,整体吸声量严重不足,场内回声明显,说话、广播、音乐声反复回荡;
2. 混响时间过长,语言清晰度极差,教练指挥、台上发言、赛事播报模糊嘈杂,师生听音体验差;
校方提出硬性改造需求:大幅降低场馆混响时间,全面提升空间语言清晰度,适配运动、演出、集会全场景听音标准。
同时项目落地存在三重客观限制:施工工期紧张、改造预算有限、场馆场地空间受限,不能大面积破坏原有装饰结构,对改造方案的简洁性、经济性、轻量化提出更高考验。

三、定制化声学改造方案
(一)核心验收标准
本次改造设定精准声学控制指标:场馆中频500Hz—1KHz混响时间控制为*1.5±0.1秒*,通过加装专业吸声材料,让声场分布均匀、声音干净通透,完全匹配体育训练、赛事、文艺演出、校园会议各类功能使用标准。
(二)方案设计核心亮点

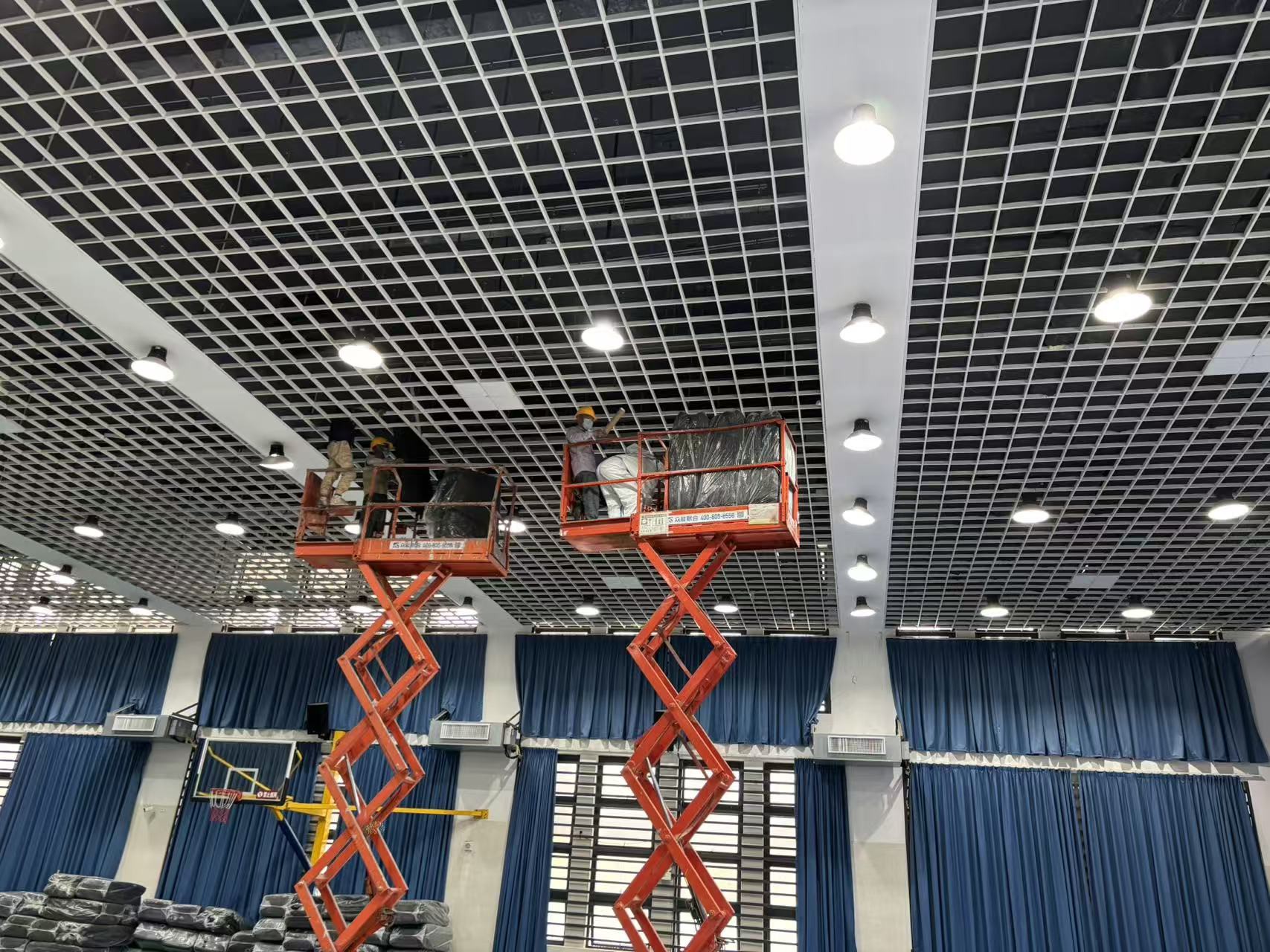

结合校方场地、预算、工期多重约束,团队敲定*不改动原有装饰*的轻量化改造思路:将吸声棉包平铺铺设于现有天花格栅上方,依托顶部大面积吸声处理,从声源反射源头削弱声波叠加,有效缩短混响时长,均衡全场声场,不破坏场馆原有装修外观,大幅减少拆除、复原工序,压缩施工周期与改造成本。
材料安全性能达标,吸声棉包防火等级达到A级,符合校园公共场所消防规范,师生使用安全无忧。
(三)主要施工材料
本次工程共计使用*吸声棉包960㎡*,全覆盖场馆天花格栅区域,足量铺设保障整体吸声效果,标准化材料供货简化施工流程,适配紧凑工期推进安装作业。
四、项目落地成效
1. *声学指标全面达标*:改造完成后现场实测,场馆中频混响时间稳定落在1.5秒标准区间,回声、轰鸣问题彻底消除,教练喊话、校园广播、舞台讲话清晰通透,无杂音拖尾;
2. *空间功能全面释放*:优化后的场馆兼顾体育竞技与文化活动,球类训练听指令清晰,文艺汇演音色纯净,大型全校会议无需重复扩音,场馆综合利用率显著提升;
3. *低成本高效改造范本*:方案无需拆除原有吊顶装饰,仅天花顶部加装吸声材料,施工工序少、进场周期短,在有限预算内实现声学品质质的飞跃,完美化解校方工期、场地、预算三重限制;
4. *安全长效适配校园*:A级防火吸声材料适配校园人员密集场景,防潮耐用、无异味,后期几乎无需维护,长期保障稳定声学效果。
五、项目行业价值
广州黄埔军校中学体育馆声学改造项目,为存量校园老场馆声学升级提供高适配解决方案。针对中小学多功能体育馆普遍存在的回声大、混响超标、改造预算有限、不能破坏原有装修等共性痛点,本套天花平铺式吸声改造方案兼顾效果、成本、工期、美观四大维度,兼具落地性与实用性,可广泛复制应用于各类校园综合体育馆、社区文体场馆降噪声学工程,为校园文体空间品质升级提供成熟参考案例。
